Suivi de la levée des réserves
Cette page vous présente les réserves identifiées par prestataire. A gauche la photo de la réserve, à droite la trace de la levée.
RECAPITULATIF
Poste
Réserve
Etat
Ecrans
2 écrans à installer et à configurer
Levée (MOE)
Electricité à reprendre sur l’écran arrière caisse
IdDecor
Rideaux à recevoir
Initiales 3D
Enseigne Croco vitrine 3 HS
Levée (MOE)
… en cours de rédaction
…
…
DETAILS
Ecrans
Réserve : 2 écrans à installer et à configurer.
Terminés le 19/10/2022 côté installateur Lacoste.
Maintien d’une réserve côté MOE : électricité à reprendre sur l’écran arrière caisse même si fonctionnel.
IdDecor
Pas de nouvelles du prestataire (action Julien – relance le 19/10/2022).
Installation de tringles temporaires par la maîtrise d’œuvre pour l’ouverture.
Initiales 3D
Mise en place des bandeaux enseignes temporaires
Média6
En attente du PV de réception de M. Gerbet.
Végès (et cie) : réseau informatique
Revoir les câbles qui passent sur le devant du mobilier.
Connexions comptage et antivol.
Connexion 4G inopérante.
ShopperTrack : avons retrouvé le boîtier de traitement du signal. Câbles mis à disposition en attente de la visite du 26/10 pour reparamétrage de l’@IP.
MOE
En attente du PV de réception de M. Gerbet.
Electricité

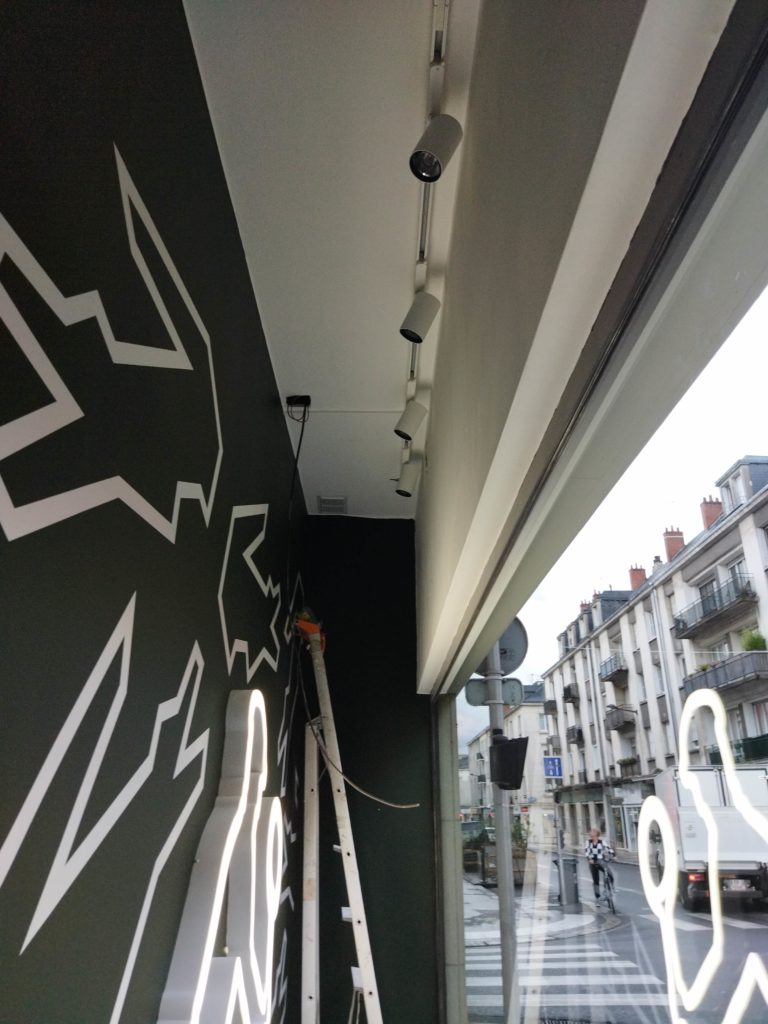

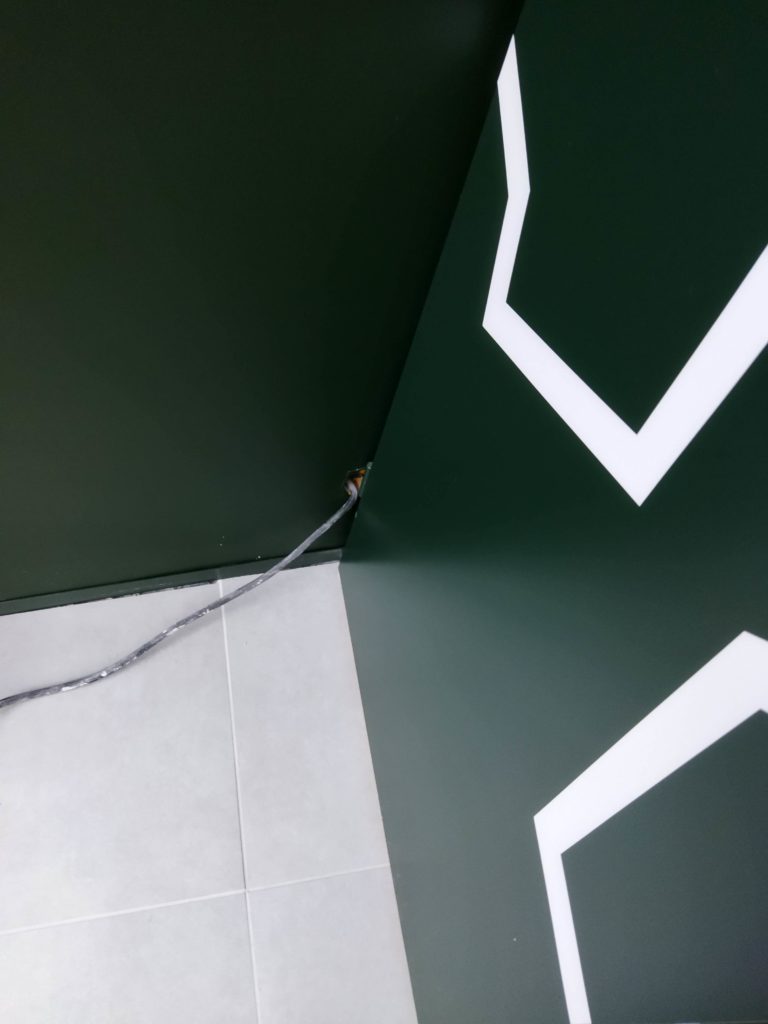

Fixation de la prise de courant vitrine 1.
Fermer les trappes au plafond encore ouvertes (vitrine 1).
Cache prise dans vitrine 4 à poser + mise en peinture.
Peintures

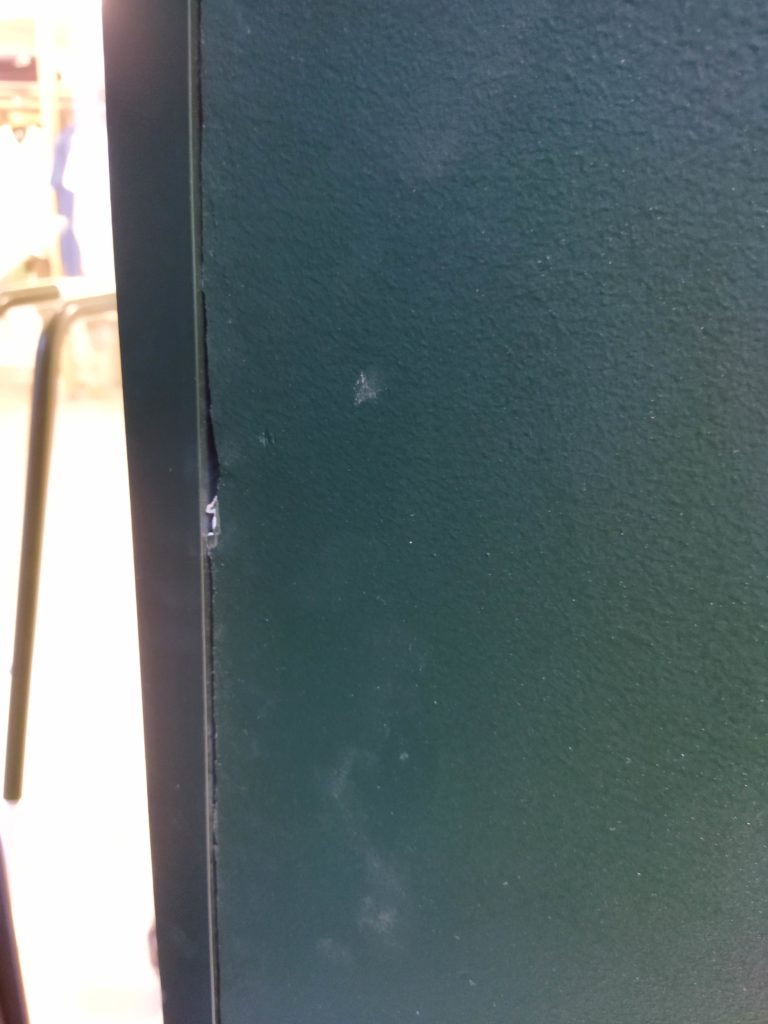

Reprises de peinture sur l’angle gauche vertical de la vitrine 1 (vert)
Reprises de peinture au dessus des plinthes dans la vitrine 1.

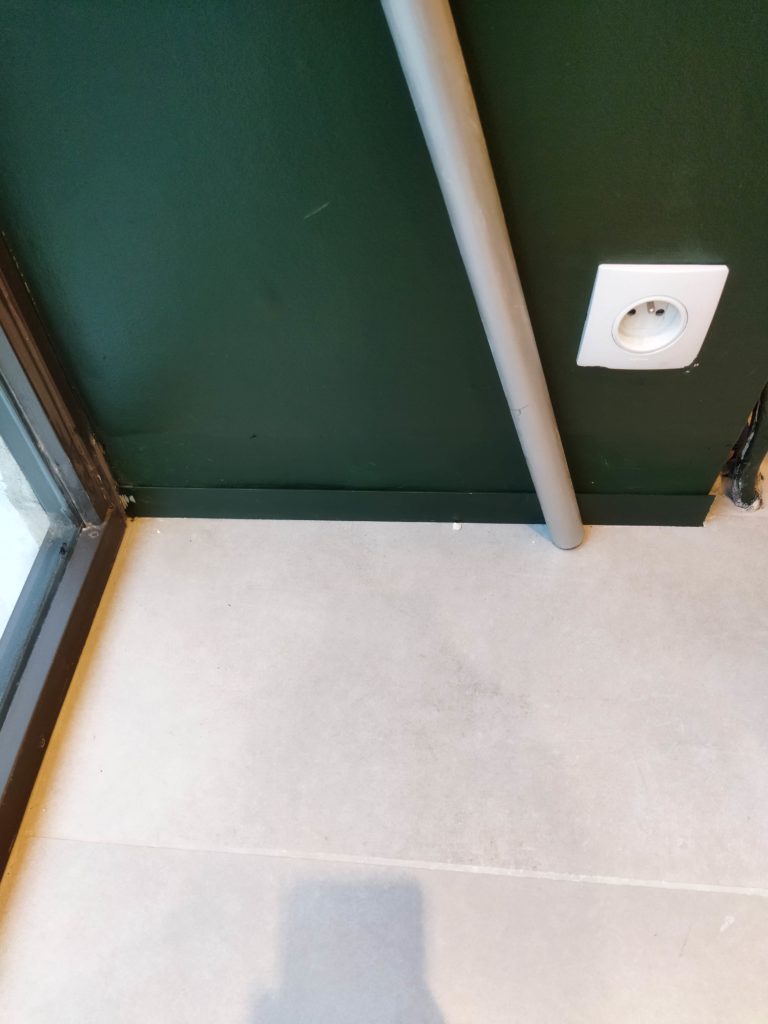

Peinture en vert de la prise de courant vitrine 1.

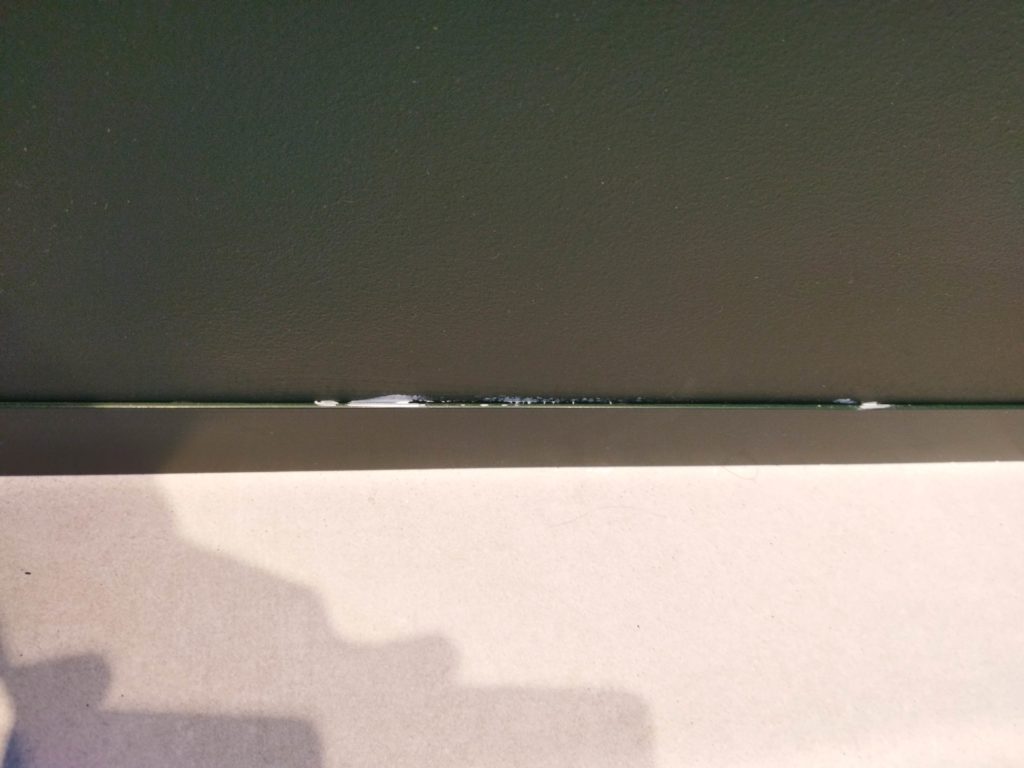

Reprise de peinture haut de plinthe vitrine 1.
Reprises de peinture verte dans la vitrine 4.

Mise en peinture de l’entrée de la cabine RDC (vert)
Mise en peinture du radiateur à l’entrée de la cabine PMR (RDC)
Plaquiste

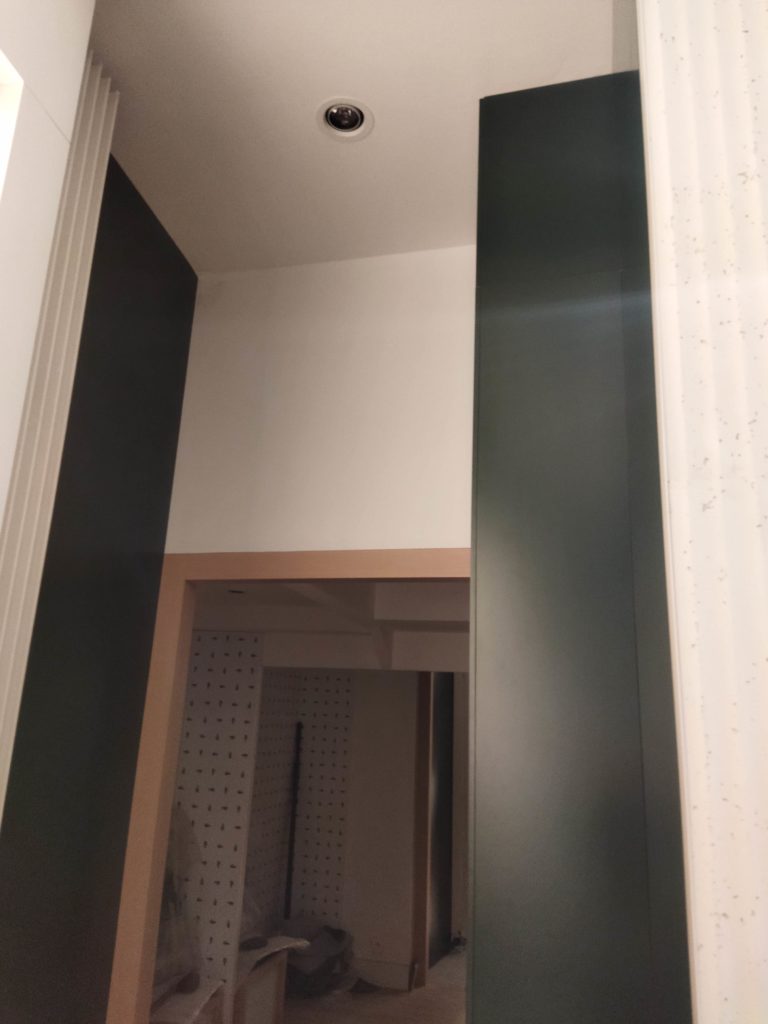

Revoir les enduits sur les coffres médium incrustés en plafond.
Miroitier
.
Reposer les garde-corps dans la montée de l’escalier.

Projet de cabine PMR au RDC : demande de se rapprocher du concept Lacoste = tout miroir + plinthes poly-miroir
Pose miroir cabine R+1 droite.
Reposer les garde-corps dans la montée de l’escalier.
Levée le 18/10/2022.
Menuiserie
Poser les panneaux verts dans le bas de l’escalier.
Carrelage
Reprise des carreaux qui se décollent en extérieur
Validé le 20/10/2022 / MOE
